Demande d'autorisation de voirie : les erreurs qui bloquent votre dossier

Conseils
Description
route barrée AOT

En bref

La majorité des retards sur une demande d'autorisation de voirie ne viennent pas de l'administration, ils viennent du dossier lui-même ! Plans insuffisamment détaillés, analyse des flux absente, DICT oubliée, mauvaise anticipation des contraintes de terrain... Ces erreurs génèrent des allers-retours qui peuvent facilement doubler le délai d'instruction. Le plus souvent, elles auraient pu être évitées.

21 jours à compter de la ROC. C'est le délai d'instruction habituel pour une autorisation de voirie à Paris,  la ROC étant la Réunion d'Ouverture de Chantier qui valide le projet avec tous les acteurs concernés. Dans les faits, beaucoup de chantiers attendent bien plus longtemps  non pas parce que l'administration traîne, mais parce que le dossier a dû être corrigé, complété, retravaillé.

On travaille au quotidien avec les services de voirie et on voit les mêmes erreurs revenir. Pas par négligence  plutôt parce que certains points semblent évidents de loin et s'avèrent beaucoup plus techniques quand on y est confronté. Voici les principaux.

Des plans qui ne parlent pas aux instructeurs

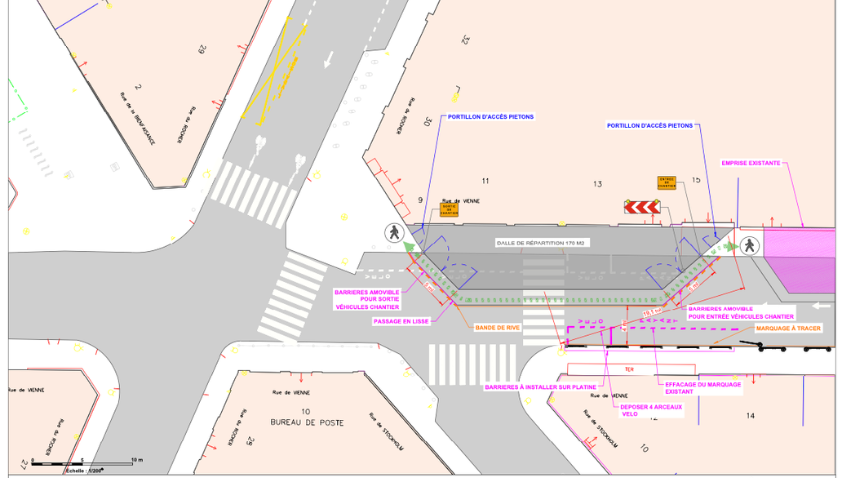

C'est de loin la source de blocage la plus fréquente. Le dossier est déposé avec un plan... mais ce plan ne montre pas ce que les instructeurs ont besoin de voir.

Un plan d'implantation pour une autorisation de voirie ne se résume pas à délimiter une zone. Il doit raconter comment le chantier va s'insérer dans l'espace public : comment les piétons vont circuler, par où passeront les vélos, si les véhicules légers et les poids lourds peuvent encore accéder à la rue. Si le plan ne répond pas à ces questions visuellement, il repart avec une demande de précisions.

Le même problème se pose avec l'orientation. Un plan sans nord géographique, sans indication des rues adjacentes, sans échelle lisible sera systématiquement retourné. Ce sont des détails qui semblent mineurs mais pour un instructeur qui examine des dizaines de dossiers par semaine, c'est éliminatoire.

Ce que les instructeurs regardent en premier

  • Le maintien des flux piétons (cheminement alternatif clairement indiqué)
  • L'accessibilité PMR préservée ou une alternative proposée
  • La circulation des véhicules de secours garantie
  • La lisibilité des limites d'emprise

Ignorer l'environnement immédiat du chantier

Un chantier ne se passe pas dans un vide. Il s'insère dans une rue, avec ce que ça implique : une école à 50 mètres, une ambassade au coin, un couloir de bus, un marché le samedi matin. Ces éléments de contexte doivent être pris en compte dans le dossier, et ils ne le sont pas toujours.

Les abords d'école

Impossible de faire passer des poids lourds devant une école aux horaires d'entrée et de sortie. C'est une contrainte que les services de voirie vérifient systématiquement. Si votre dossier ne l'anticipe pas, il sera retourné avec une demande d'adaptation,  et vous perdrez une à deux semaines.

Les zones sensibles

Certains secteurs parisiens nécessitent un traitement particulier : les abords de l'Élysée, des ambassades, ou de certains sites ministériels requièrent un dossier dit "dossier police". Concrètement, ça signifie un circuit de signatures supplémentaires avant que l'AOT puisse être délivrée. Si vous ne savez pas que vous êtes dans ce cas, vous déposez un dossier standard qui sera bloqué d'entrée.

La trêve de décembre

Ce n'est pas une règle écrite, mais c'est une réalité opérationnelle : en décembre, dans les secteurs touristiques et commerçants de Paris, les services de voirie sont très réticents à accorder des autorisations. La période des fêtes, les illuminations, l'affluence sur les grandes artères... autant de raisons informelles mais bien réelles de se voir opposer un refus ou un report. Ne pas l'anticiper, c'est risquer de bloquer un chantier jusqu'en janvier.

Oublier la DICT... ou la confondre avec l'AOT

La DICT (Déclaration d'Intention de Commencement de Travaux) est une obligation distincte de l'autorisation de voirie, et les deux sont souvent confondues ou pire l'une est faite sans l'autre.

Concrètement : dès que vos travaux touchent au sol ou se trouvent à proximité de réseaux enterrés ou aériens, vous devez déclarer votre intention de commencer les travaux auprès des gestionnaires de réseaux (eau, gaz, électricité, télécom, etc.). Peu importe que vous ayez votre AOT. La DICT relève d'une procédure totalement séparée.

L'oublier n'entraîne pas un refus d'autorisation — mais elle engage votre responsabilité civile et pénale en cas d'endommagement de réseaux. Et certains gestionnaires peuvent bloquer le démarrage effectif du chantier si elle n'a pas été réalisée.

Sous-estimer la coordination nécessaire

Sur certains chantiers, une autorisation de voirie ne dépend pas seulement des services de voirie. Dès que votre emprise se trouve à proximité de voies RATP ou SNCF, près d'un réseau de concessionnaires, ou dans un secteur nécessitant une fermeture partielle de voie, d'autres acteurs entrent dans la boucle.

Le problème : ces acteurs ont leurs propres délais, leurs propres exigences techniques, leurs propres calendriers. Si vous ne les anticipez pas dès la phase de montage du dossier, vous vous retrouvez à attendre des validations en cascade une fois le dossier déposé, chaque acteur renvoyant la balle au suivant.

La ROC (Réunion d'Ouverture de Chantier) existe précisément pour aligner tout le monde avant le démarrage. Mais encore faut-il savoir qu'elle est nécessaire, l'organiser au bon moment, et la piloter efficacement.

Déposer trop tard ... ou sans marge de sécurité

Beaucoup d'entreprises déposent leur dossier d'autorisation de voirie en pensant que le délai de 21 jours est une garantie. Ce n'en est pas un ! Ce délai part de la ROC ( la Réunion d'Ouverture de Chantier) et non du dépôt du dossier.

Si le dossier nécessite des ajustements, les échanges avec la voirie repoussent la tenue de la ROC, donc le démarrage du délai officiel. Si vous êtes sur un axe sensible avec plusieurs acteurs à coordonner, la ROC peut elle-même prendre plusieurs semaines à organiser. Si vous intervenez en décembre dans un secteur touristique, le délai peut être bien plus long.

La règle pratique : comptez au minimum 6 semaines entre le dépôt et le démarrage du chantier pour un projet standard. Pour un projet complexe type  zone sensible, fermeture de voie, coordination multi-acteurs prévoyez deux mois. Ce n'est pas du pessimisme, c'est de la planification.

Traiter un refus comme une fin de non-recevoir

Un refus d'autorisation de voirie est déstabilisant, surtout quand un chantier est planifié et des équipes mobilisées. La réaction naturelle est d'insister ou de déposer à nouveau sans changer grand-chose, ce qui conduit généralement au même résultat.

En réalité, un refus est presque toujours motivé. L'occupation est déjà réservée sur la zone. La chaussée a été refaite récemment et la voirie n'a pas envie de la voir abîmée. Les horaires proposés sont incompatibles avec le trafic. Ces motifs ont des solutions : décalage dans le temps, protections renforcées du sol, intervention nocturne, modification du phasage.

Ce qui débloque un refus, c'est rarement l'insistance mais  c'est la proposition d'une alternative concrète qui répond à la contrainte identifiée. Cela demande de comprendre réellement ce qui a posé problème, et d'avoir suffisamment de maîtrise technique pour proposer quelque chose de crédible.

Questions fréquentes

Combien de temps faut-il anticiper avant de déposer un dossier d'autorisation de voirie ?

Pour un projet standard, comptez 6 semaines minimum entre le début de la préparation du dossier et le démarrage souhaité du chantier. Pour un projet complexe (zone sensible, fermeture de voie, ROC obligatoire), prévoyez plutôt deux mois. Partir sur ces bases évite la grande majorité des situations de blocage.

Un dossier incomplet peut-il être complété après dépôt ?

Oui, mais ça repart de zéro côté délais. Les services de voirie transmettent une demande de pièces complémentaires, et le délai d'instruction officiel ne commence qu'à réception du dossier complet. Dans les faits, mieux vaut prendre le temps de bien préparer avant de déposer.

Peut-on contester un refus d'autorisation de voirie ?

Formellement oui, via un recours administratif. En pratique, c'est rarement la voie la plus efficace. Il est généralement plus rapide d'analyser le motif du refus, d'adapter le projet et de redéposer un dossier modifié. Un refus motivé contient souvent les éléments nécessaires pour construire une alternative acceptable.

La DICT est-elle obligatoire même pour de petits travaux ?

Oui, dès lors que les travaux touchent au sol ou sont réalisés à proximité de réseaux. La taille du chantier ne change rien à l'obligation. En cas de doute, la règle est de la réaliser :  le délai est court et la procédure est dématérialisée via le service guichet-unique.fr.

Faut-il refaire une demande d'autorisation si les travaux prennent du retard ?

Oui si l'arrêté de voirie mentionne des dates précises — ce qui est presque toujours le cas. Un arrêté n'est valable que pour la période autorisée. Si le chantier glisse, il faut déposer une demande de prolongation suffisamment tôt pour ne pas se retrouver en infraction.

Vous préparez une demande d'autorisation de voirie ?

Éviter ces erreurs demande une bonne connaissance du terrain, des exigences locales et des acteurs impliqués. C'est exactement ce que nous faisons chez Caddenz — de l'analyse du projet jusqu'à l'obtention de l'arrêté.
